配水本管工事における家屋損害賠償調査方法の見直し

更新日
タイトル

説明を記載してください。

お知らせ

 これまで、配水本管工事における家屋損害賠償の事後調査は、工事が完了し、埋戻した地盤が安定する2~6ヶ月経過の後、工事受注者が実施していました。しかし、工事完了後に人員を長期間にわたり配置することとなり、工事受注者の負担が大きい状況でした。
 そこで、家屋調査を工事請負契約とは切り離し、専門の調査会社に委託するよう見直しを図りました。
 この取組により、長期間の技術者の拘束、不慣れな家屋調査実施などを解消し受注者の負担を軽減しています。

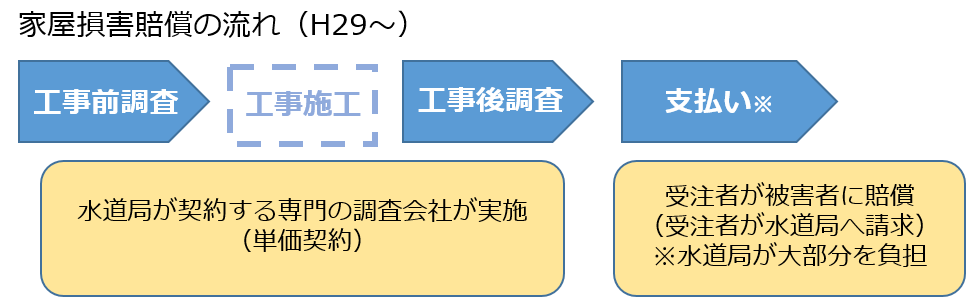

家屋損害賠償の流れ(H29~)
