「東京水道経営プラン2016」に掲げた施策
Ⅰ 基幹ライフラインの運営
Ⅰ-1安定(24時間常時供給)
令和元年度の主な実施内容
(1)水源対策
①水源の確保 | |
---|---|
計画 首都東京にふさわしい高い利水安全度を備えるため、八ッ場ダム建設事業等を推進 到達目標 10年に1回程度発生する規模の渇水に対応する水源確保率 : 100%(令和2年度) |

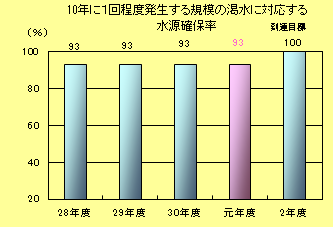

実績 八ッ場ダム建設事業のダム本体のコンクリート打設工事や試験湛水などを実施し、令和2年3月に完成 10年に1回程度発生する規模の渇水に対応する水源確保率 : 93%(令和元年度) |
評価 八ッ場ダム建設事業などの水源確保の取組を着実に進めています。こうした取組によって、厳しい渇水の際にも給水が確保されます。
|
②水道水源林の適正管理 | |
---|---|
計画 人工林の健全な育成のため、第11次水道水源林管理計画に基づき、間伐・枝打等の森林保全作業を着実に実施
民有林対策として、手入れが行き届かず、所有者が手放す意向のある多摩川上流域の荒廃した民有林を購入するとともに、ボランティアによる民有林の再生を実施
多様な主体と連携した森づくりとして、都民、企業、大学、地元自治体等多様な主体との連携を強化し、水源地の重要性の理解促進を図る |
実績 566haの森林に対して、森林保全作業を実施
令和元年度は69件・304haの民有林を購入
平成29年4月から多摩川水源サポーター制度を開始 |
評価 ・人工林の健全な育成
・民有林対策
・多様な主体との連携 |
(2)水道基幹施設再構築
①浄水場の更新に備えた代替浄水施設等の整備 | |
---|---|
計画 大規模浄水場更新工事に伴い低下する施設能力相当の代替浄水施設及び関連する導水管・送水管をあらかじめ整備 整備目標年度 境浄水場再構築 : 令和3年度完成 東村山境線 : 令和3年度完成 境浄水場関連送水管 : 令和3年度完成 三郷浄水場増強 : 令和5年度完成 |

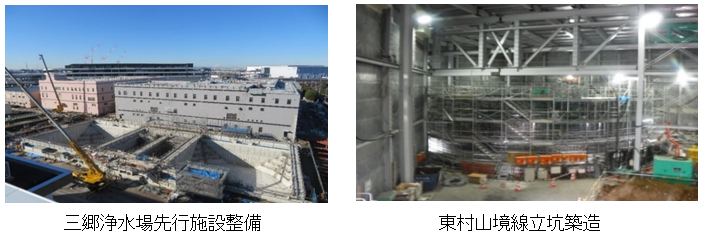

実績 以下を実施 ・境浄水場再構築の設計 ・三郷浄水場増強に向けた先行施設の整備工事 ・東村山境線及び境浄水場関連送水管の整備工事 |
評価 ・対象年度の検証 三郷浄水場は、増強整備に先立つ施設整備工事を実施しています。 |
②導水施設の二重化、送水管の二重化・ネットワーク化 | |
---|---|
計画 災害や事故時だけでなく、更新等の工事の際にもバックアップ機能を十分に確保するため、停止することができない導水施設及び送水管を二重化 他系統からのバックアップ機能を確保するため、広域的な送水管ネットワークを構築するとともに、給水所への送水を二系統化 整備完了目標年度 第二朝霞東村山線 : 平成30年度 第二朝霞引入水路 : 令和4年度 第二朝霞上井草線 : 令和2年度 有明給水所関連送水管 : 令和元年度 多摩南北幹線 : 平成30年度 |
実績 以下を実施 ・第二原水連絡管(第二朝霞東村山線)の整備工事 ・第二朝霞上井草線の整備工事 ・有明給水所関連送水管の整備工事 ・第二朝霞引入水路の整備に向けた調査及び設計 ・多摩南北幹線の整備工事 |
評価 ・対象年度の検証
・目標の達成に向けた主な課題 |
③給水所の新設・拡充 | |
---|---|
計画 災害や事故時における断水等の影響が広範囲に及ばないよう、給水所を新設・拡充 整備完了目標年度 江北給水所 : 平成30年度 王子給水所 : 令和5年度 上北沢給水所 : 令和元年度 和田堀給水所 : 令和3年度 駒沢給水所 : 令和6年度 |

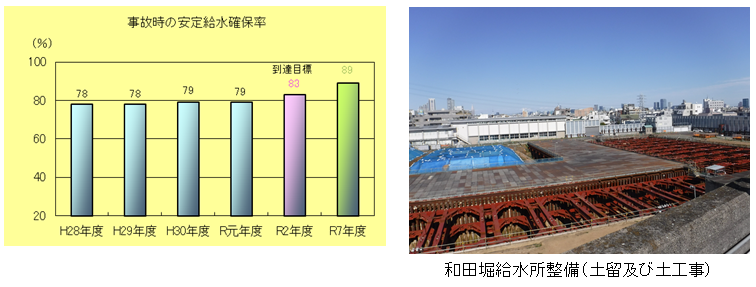

実績 以下を実施 ・江北給水所の整備工事(完成) ・王子給水所の整備工事 ・上北沢給水所の整備工事 ・和田堀給水所の整備工事 |
評価 ・対象年度の検証
・目標の達成に向けた主な課題
・目標の達成に向けた今後の方向性 |
(3)多摩地区水道の再構築
①施設の再構築 | |
---|---|
計画 老朽化の状況や事故時の影響等を勘案し、計画的に施設を更新・整備 地盤の高低差等を踏まえた効率的な水運用や維持管理を行うことができる配水区域へ再編し、施設を統廃合 整備完了目標年度 千ヶ瀬第二浄水所 : 平成30年度 千ヶ瀬第一浄水所 : 令和3年度 多摩北部給水所 : 令和2年度 幸町浄水所 : 平成30年度 柴崎浄水所 : 令和2年度 深大寺浄水所 : 令和4年度 奥多摩町の浄水所※ : 令和元年度 ※奥多摩町の浄水所 … 大丹波、小河内、日原 |

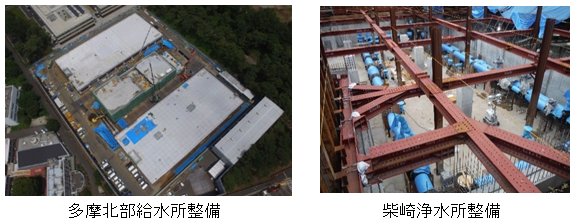

実績 以下の工事等を実施 ・千ヶ瀬第二浄水所の整備工事 ・多摩北部給水所の整備工事 ・幸町浄水所の整備工事 ・柴崎浄水所の整備工事 ・深大寺浄水所の整備工事 |
評価 ・対象年度の検証
・目標の達成に向けた主な課題
・目標の達成に向けた今後の方向性 |
②送配水管のネットワーク化 | |
---|---|
計画 災害や更新工事等の際にもバックアップ機能を十分に確保するため、広域的な送水管ネットワークを構築 配水本管の新設及びネットワーク化など配水管網を整備 整備完了目標年度 境浄水場関連送水管 : 令和3年度 多摩南北幹線 : 平成30年度 |
実績 以下を実施 ・境浄水場関連送水管の整備工事 ・多摩南北幹線の整備工事 |
評価 ・対象年度の検証
・目標の達成に向けた主な課題
・目標の達成に向けた今後の方向性 多摩南北幹線整備 |
目標管理も併せてご覧ください。
