目標管理の推進
1. 施設整備指標
施設整備に関する指標は次のとおりです。
安定
|

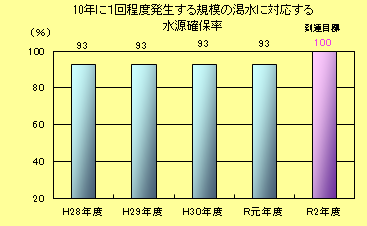

① 10年に1回程度発生する規模の渇水に対応する水源確保率注 【目標値(令和2年度)に対する達成状況】 達成率 93%
※算出式
確保した水源量
目標とする水源量 × 100 【令和元年度事業実施状況】 八ッ場ダム建設事業のダム本体のコンクリート打設工事や試験湛水などを実施し、令和2年3月に完成しました。 令和2年4月から運用開始 (注) この指標は、将来の気候変動による影響も踏まえた厳しい渇水に備え、少なくとも10年に1回程度発生する規模の渇水に対応するための水源確保割合を示すものです。 |
---|---|

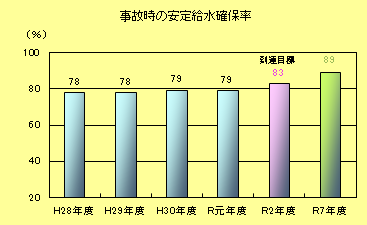

② 事故時の安定給水確保率 【目標値(令和2年度)に対する達成状況】 達成率 95% 配水池容量の割合
※算出式
配水区域を持つ浄水場・給水所の配水池容量
計画一日最大配水量の12時間分 × 100 【令和元年度事業実施状況】 次のとおり、給水所の整備を実施しました。 [工事] 王子給水所、上北沢給水所、和田堀給水所、多摩北部給水所 幸町浄水所、柴崎浄水所、深大寺浄水所 |
|
高品質
|

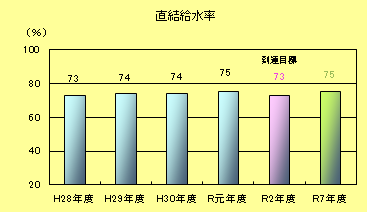

③ 直結給水率 【目標値(令和2年度)に対する達成状況】 達成率 103%
※算出式
直結給水件数
給水件数 × 100 【令和元年度事業実施状況】 直結給水化を推進した結果、直結給水件数は約 13 万 1 千件増加しました。 |
様々な脅威への備え
|

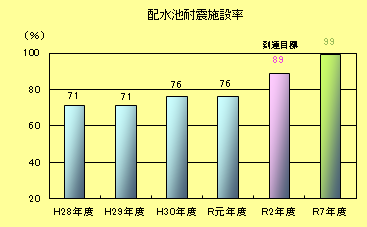

④ 配水池耐震施設率 【目標値(令和2年度)に対する達成状況】 達成率 85%
※算出式
耐震化された配水池容量
配水池容量 × 100 【令和元年度事業実施状況】 次のとおり、配水池の耐震強化を実施しました。 [工事] 有明給水所、大船給水所 [調査・設計] 水元給水所、聖ヶ丘給水所、南陽台配水所 |
様々な脅威への備え
|

⑤ 首都中枢・救急医療機関等への供給ルートの耐震継手率 【目標値(令和元年度)に対する達成状況】 達成率 98%
※算出式
耐震継手化された管路延長
供給ルートの管路延長 × 100 【令和元年度事業実施状況】 耐震継手化を推進した結果、耐震継手管の延長は12.5km増加しました。 令和元年度末において、耐震継手率は約98%となりました。 *対象施設や供給ルートの見直しにより、耐震継手率が増減する場合があります。 |
様々な脅威への備え
|

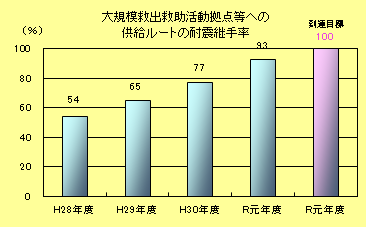

⑥ 大規模救出救助活動拠点等への供給ルートの耐震継手率 【目標値(令和元年度)に対する達成状況】 達成率 93%
※算出式
耐震継手化された管路延長
供給ルートの管路延長 × 100 ※達成率 = 令和元年度実績 ÷ 到達目標 × 100
|
様々な脅威への備え
|

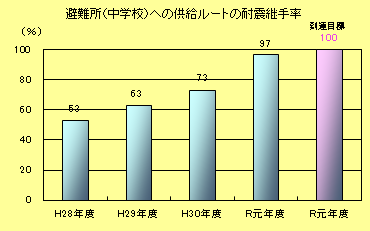

⑦ 避難所(中学校)への供給ルートの耐震継手率 【目標値(令和元年度)に対する達成状況】 達成率 97%
※算出式
耐震継手化された供給ルートの管路延長
供給ルートの管路延長 × 100 ※達成率 = 令和元年度実績 ÷ 到達目標 × 100
|
様々な脅威への備え
|

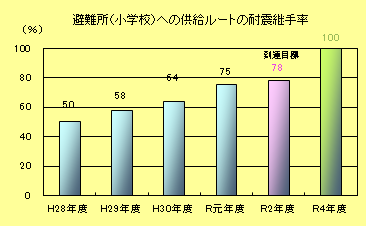

⑧ 避難所(小学校)への供給ルートの耐震継手率 【目標値(令和2年度)に対する達成状況】 達成率 96%
※算出式
耐震継手化された供給ルートの管路延長
供給ルートの管路延長 × 100 【令和元年度事業実施状況】 耐震継手化を推進した結果、耐震継手管の延長は71.2km増加しました。 *対象施設や供給ルートの見直しにより、耐震継手率が増減する場合があります。 |
様々な脅威への備え
|

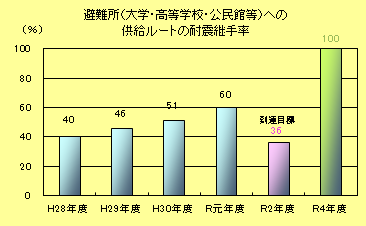

⑨ 避難所(大学・高等学校・公民館等)への供給ルートの耐震継手率 【目標値(令和2年度)に対する達成状況】 達成率 167%
※算出式
耐震継手化された供給ルートの管路延長
供給ルートの管路延長 × 100 【令和元年度事業実施状況】 耐震継手化を推進した結果、耐震継手管の延長は16.5km増加しました。 *対象施設や供給ルートの見直しにより、耐震継手率が増減する場合があります。 *完了目標を令和7年度から令和4年度に前倒ししています。 |
様々な脅威への備え
|

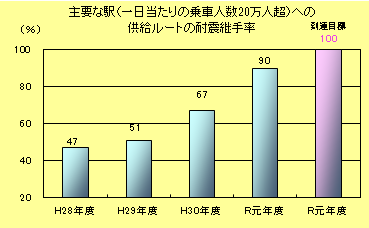

⑩ 主要な駅(一日当たりの乗車人数20万人超)への供給ルートの耐震継手率 【目標値(令和元年度)に対する達成状況】 達成率 90%
※算出式
耐震継手化された供給ルートの管路延長
供給ルートの管路延長 × 100 ※達成率 = 令和元年度実績 ÷ 到達目標 × 100
|
様々な脅威への備え
|

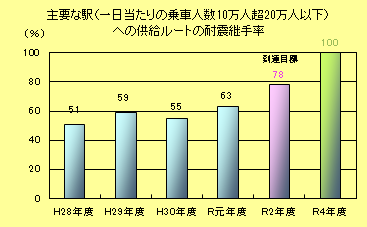

⑪ 主要な駅(一日当たりの乗車人数10万人超20万人以下)への供給ルートの耐震継手率 【目標値(令和2年度)に対する達成状況】 達成率 81%
※算出式
耐震継手化された供給ルートの管路延長
供給ルートの管路延長 × 100 ※達成率 = 令和元年度実績 ÷ 到達目標 × 100
|
様々な脅威への備え
|

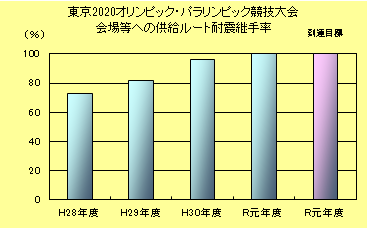

⑫ 東京2020オリンピック・パラリンピック競技大会会場等への供給ルートの耐震継手率 【目標値(令和元年度)に対する達成状況】 達成率 100%
※算出式
耐震継手化された供給ルートの管路延長
供給ルートの管路延長 × 100 【令和元年度事業実施状況】 耐震継手化を推進した結果、耐震継手管の延長は0.6km増加しました。 令和元年度末において、耐震継手率は100%となりました。 *対象施設や供給ルートの見直しにより、耐震継手率が増減する場合があります。 |
様々な脅威への備え
|

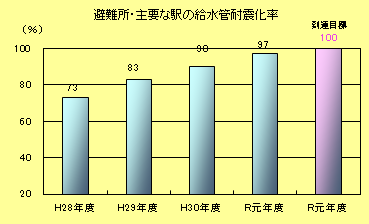

⑬ 避難所・主要な駅の給水管耐震化率 【目標値(令和元年度)に対する達成状況】 達成率 97%
※算出式
耐震化された給水管本数
避難所・主要な駅の給水管本数 × 100 ※達成率 = 令和元年度実績 ÷ 到達目標 × 100
|
様々な脅威への備え
|

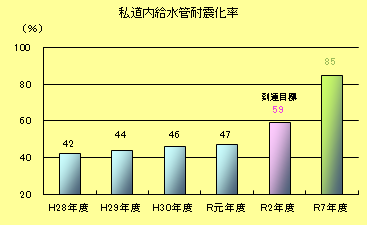

⑭ 私道内給水管耐震化率 【目標値(令和2年度)に対する達成状況】 達成率 80%
※算出式
耐震化延長
対象延長 × 100 【令和元年度事業実施状況】 耐震化を推進した結果、耐震化された給水管は35km増加しました。 |
様々な脅威への備え
|

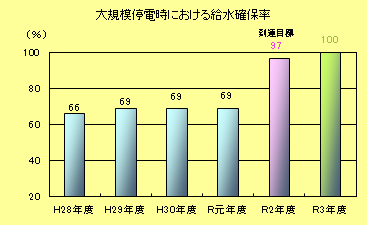

⑮ 大規模停電時における給水確保率 【目標値(令和2年度)に対する達成状況】 達成率 71%
※算出式
大規模停電時における給水確保量
大規模停電時における給水見込量 × 100 【令和元年度事業実施状況】 次のとおり、自家用発電設備の増強を実施しました。 [完了] 大丸浄水所、宮下増圧ポンプ所、上川配水所、南浅川ポンプ所、美山増圧ポンプ所 [工事] 三郷浄水場、金町浄水場 [調査・設計] 朝霞浄水場、上北沢給水所、石畑増圧ポンプ所 |
様々な脅威への備え
|
⑯ 想定される浸水への対策達成率 【目標値(平成28年度)に対する達成状況】 達成率 100%
※算出式
※算出式
浸水対策が完了した施設
浸水対策が必要な施設 × 100 【令和元年度事業実施状況】 浸水対策は平成29年度に完了しました。 |
2. 経営指標
経営に関する指標は次のとおりです。

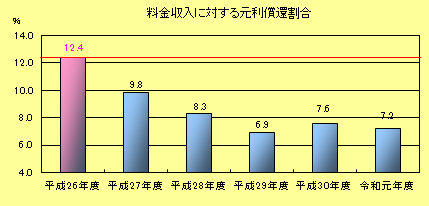

① 料金収入に対する元利償還割合 【達成状況】 達成率 142%
※算出式
支払利息+元金償還金
料金収入 【評価】 これまで計画的に企業債残高の圧縮に努めてきた結果、令和元年度の企業債の元利償還額は約227億円で、前年度に対して約10億円減少しました。 この結果、令和元年度の事業目標に対する達成率は142%となりました。 |
② 料金収入に対する企業債残高割合 【達成状況】 達成率 109%
※算出式
年度末企業債未償還残高
料金収入 【評価】 令和元年度末の料金収入に占める企業債残高割合は、料金収入が増加したことにより、前年度の76.4%から75.0%と前年度実績に対して1.4ポイント減少し、令和元年度の事業目標に対する達成率は109%となりました。 |

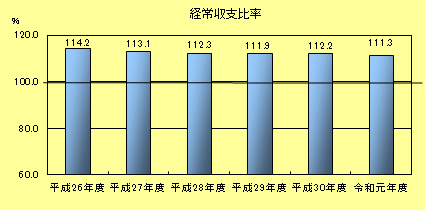

③ 経常収支比率 【達成状況】 達成率 111%
※算出式
営業収益+営業外収益
営業費用+営業外費用 【評価】 令和元年度の経常収益は、給水収益などが増加したため、前年度実績に対して約23億円増加しました。また、経常費用は減価償却費の増加などにより、前年度実績に対して約46億円増加しました。 この結果、経常収支比率は前年度の112.2%から111.3%と0.9ポイント減少し、令和元年度の事業目標に対する達成率は111%となりました。 ![]() |
注 全て税込で算定
